聚焦“温暖工程” 跑出供热加速度
来源:伊旗国资委
发布时间:2024-08-30 22:00
为全面落实自治区党委、政府关于“温暖工程”部署要求,伊旗国资委监管企业九泰热力公司践行以人民为中心的发展思想,全面起底热源、热网及群众反映强烈的供暖问题,围绕热源保障、热网更新、热力站提升、智能化建设等方面查摆问题,严格精细化管理,稳步推进“温暖工程”项目建设。

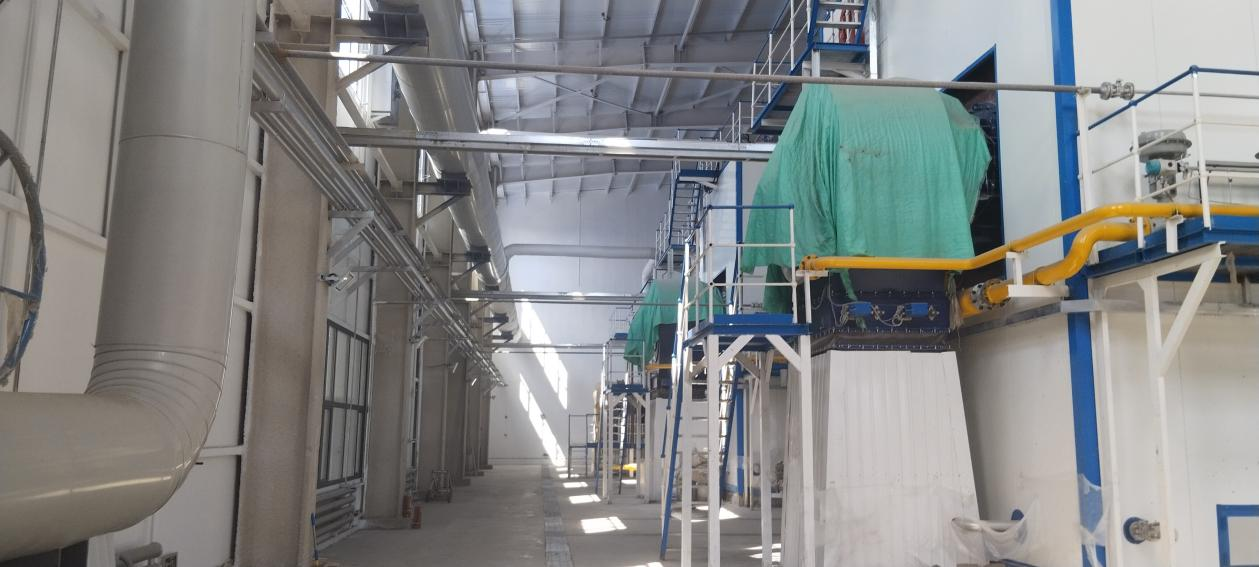

截至8月底,伊金霍洛旗4×100MW背压机组热电联产项目正在进行土建施工和设备安装,截至目前土建部分完成30%,设备安装部分完成23%,力争2024年12月底具备2台机组建成投用。九泰热力公司3×70MW燃气锅炉项目当前已完成总工程量的98%,基本建设完成,正在进行收尾工作。温暖工程水岸新城项目正在进行户端平衡阀安装,整体工程已完成82%,预计9月5日前完成建设。温暖工程智慧工程维修项目已完工,温暖工程换热站维修项目已全面开工建设,正在进行换热站安装等工作,完成总工程量88%,预计8月31日前完成建设。空港物流园区长输供热项目正在稳步推进。伊康供热管网建设项目(伊旗段)热源厂出口、长输管网土方正在施工已完成10%。
