伊金霍洛旗4×100背压机组热电联产项目稳步推进
来源:伊旗国资委   发布时间:2024-12-09 22:00
  伊金霍洛旗4×100背压机组热电联产项目土建部分已完成57%,全厂单体建筑框架基本完成65%,整体已完成总工程量的54%。

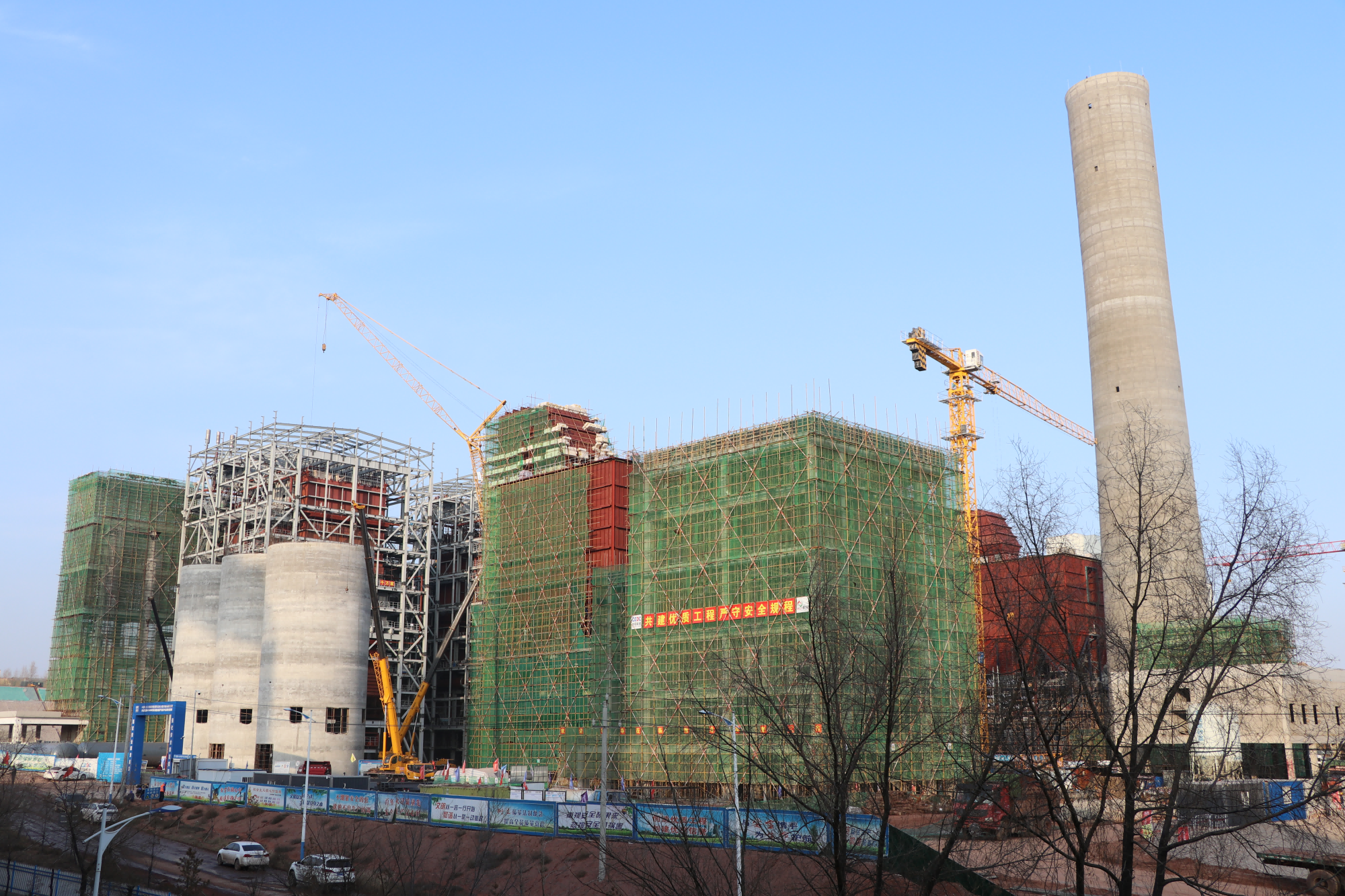

  目前,主厂房A列、除氧煤仓间、烟囱、220KV屋内配电装置楼等部分建筑已结顶,已开始内墙抹灰、地面浇筑、屋面封闭,热力系统、燃供系统、化水系统、电气系统等单体建筑正在进行基础或0m以上浇筑工作。安装部分已完成49%,1#锅炉受热面焊接完成92%,2#锅炉已完成水压试验,3#锅炉受热面焊接完成94%,4#锅炉受热面焊接完成98%;1#脱硫紧身封闭完成90%;2#脱硫吸收塔安装完成70%;3#脱硫吸收塔安装完成80%;封闭煤棚正在安装屋面板;其他辅助设备正在陆续安装。



  项目实施后可直接解决阿镇地区集中供热存在的问题,建成后可满足阿镇近远期2800万平方米供热需求,能及时解决蒙苏经济开发区1000万平方米供热负荷需求。项目实施后有利于替代落后产能,可提供更加稳定的热力和电力,将进一步提升能源利用效率,降低生产能耗,实现热电产业互补,同时有利于实现阿镇地区100%清洁供暖,社会效益、环境效益和经济效益显著,为城市发展、扩大对外交流、招商引资创造了良好的外部条件,对伊金霍洛旗的经济建设和发展将起到积极的推动作用。

信息来源:伊旗国资委  作者:伊旗国资委
